März 2026

Die Entkernung und Abriss im Feuerwehrhaus starten

In vielen Arbeitsstunden zogen die Kameradinnen und Kameraden das restliche Inventar des Feuerwehrhauses im März abschließend in das Ausweichquartier in der Markhalle um.

Parallel hierzu begann Mitte März bereits die Entkernung des Mannschaftsraums im Obergeschoss des Feuerwehrhaus sowie der Abriss des ehemaligen DRK-Depots.

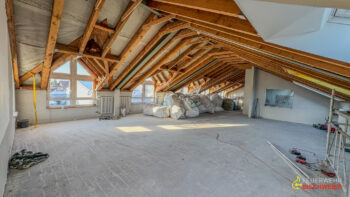

Nachdem nur noch die Einsatzfahrzeuge im Feuerwehrhaus verblieben sind, begannen Ende März auch die Arbeiten im Erdgeschoss.

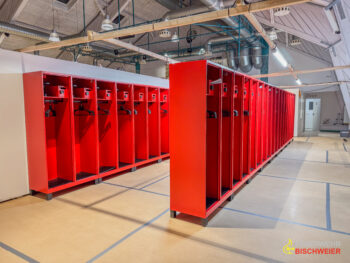

Im Februar begann der Umzug des Feuerwehrhauses in die Markthalle. Werkstätten, Lager, Büro und Mannschaftsraum wurden dorthin verlegt. Auch die neuen Feuerwehrspinde wurden aufgebaut – sie kehren nach der Erweiterung wieder ins Feuerwehrhaus zurück.

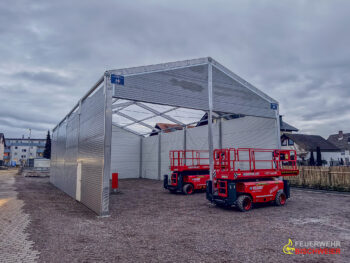

Gleichzeitig begann auf der Parkplatzfläche der Aufbau der Leichtbauhalle für die Einsatzfahrzeuge.

Februar 2025

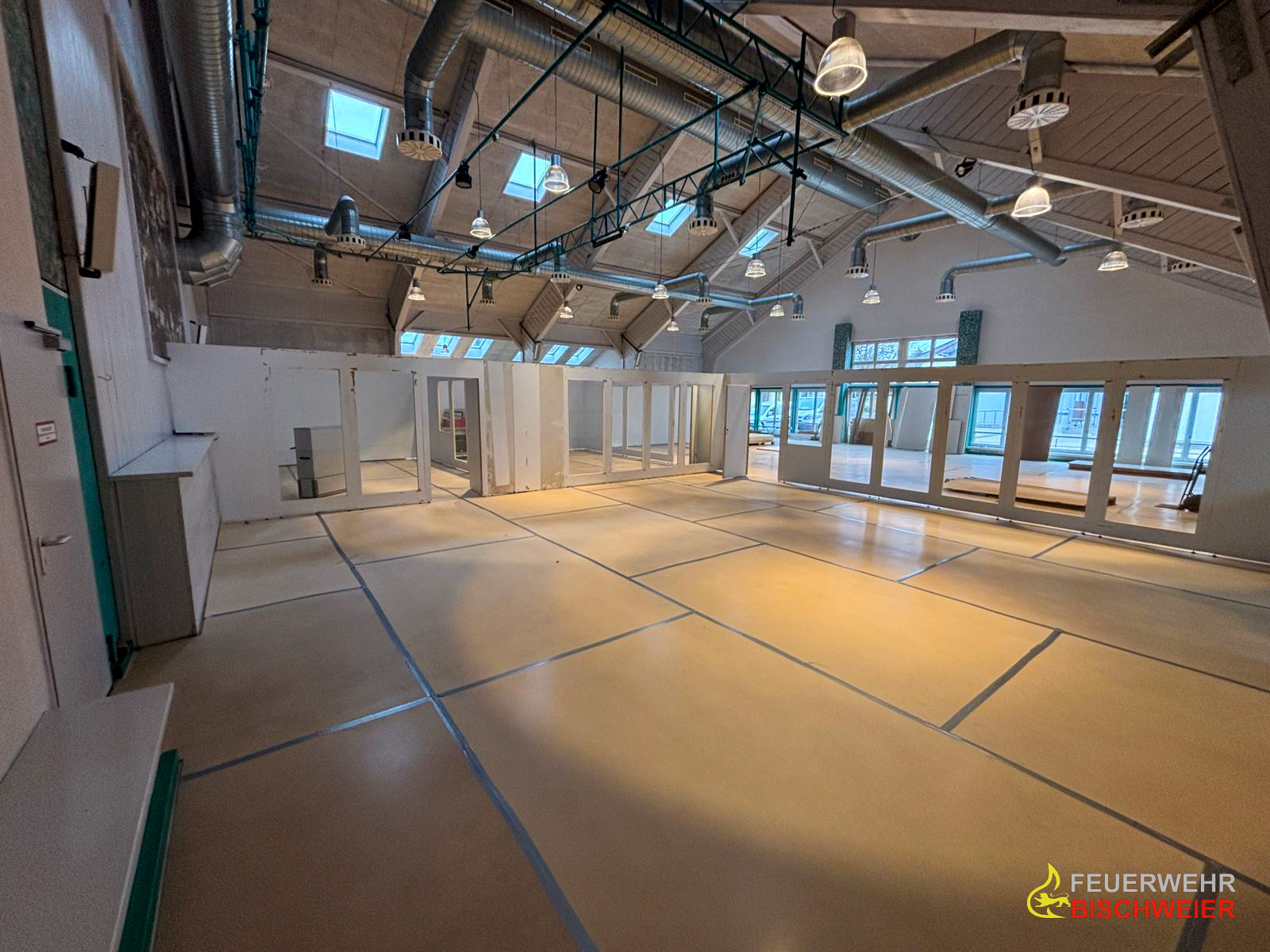

Beginn des Umzugs in das Ausweichquartier

Januar 2026

Vorbereitungen im Ausweichquartier starten

Im Ausweichquartier in der Markthalle wurden neben einem Bodenschutz nun auch die Trennwände für eine räumliche Aufteilung der Halle eingebaut.

Die neue Parkplatzfläche gegenüber des Feuerwehrhauses wurde im dritten Quartal 2025 im Rohbau fertig gestellt.
Auf dieser Fläche wird im weiteren Projektverlauf eine Leichtbauhalle errichtet, in welcher die Einsatzfahrzeuge wettergeschützt untergestellt werden.
Nach Abschluss des Umbaus wird die Fläche final gestaltet.

Dezember 2025

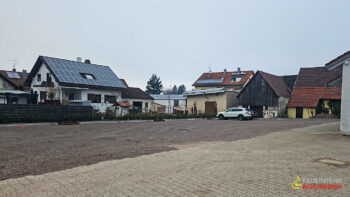

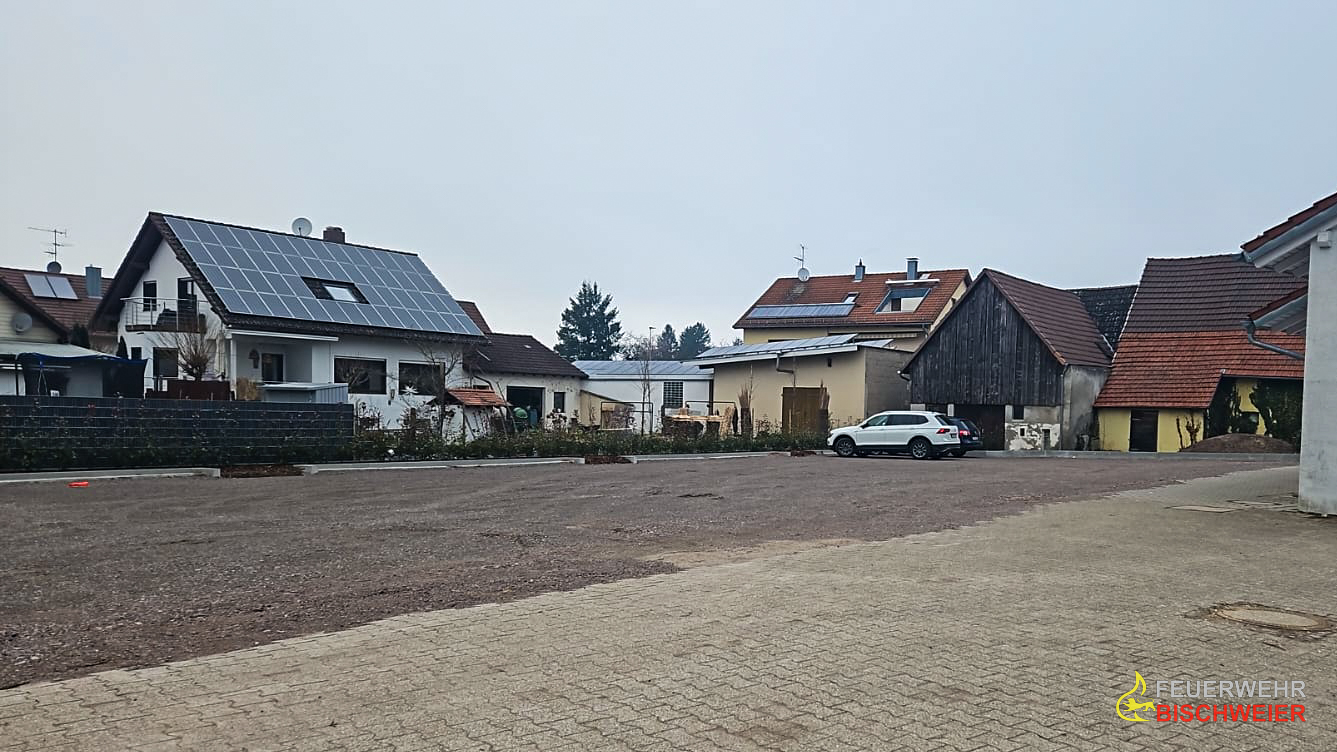

Fertigstellung Rohbau Parkplatzfläche

Das Projekt

Erweiterung und Sanierung Feuerwehrhaus

Die Gemeinde Bischweier investiert mit der Erweiterung, dem Umbau und der energetischen Sanierung des Feuerwehrhauses im Florianweg gezielt in die Zukunft der Freiwilligen Feuerwehr. Mit einem Gesamtvolumen von rund vier Millionen Euro entsteht ein modernes, funktionales und zukunftssicheres Feuerwehrhaus, das den heutigen und künftigen Anforderungen des Einsatzdienstes gerecht wird.

Das Projekt umfasst neben der Sanierung des Bestandsgebäudes einen Erweiterungsbau, den Umbau der Fahrzeughalle, neue Umkleide- und Sanitärbereiche, eine moderne Funkzentrale, Werkstätten sowie eine Photovoltaikanlage. Ergänzt wird das Vorhaben durch die Neugestaltung des Vorplatzes und einen begrünten Parkplatz mit 24 Stellplätzen für die Einsatzkräfte.

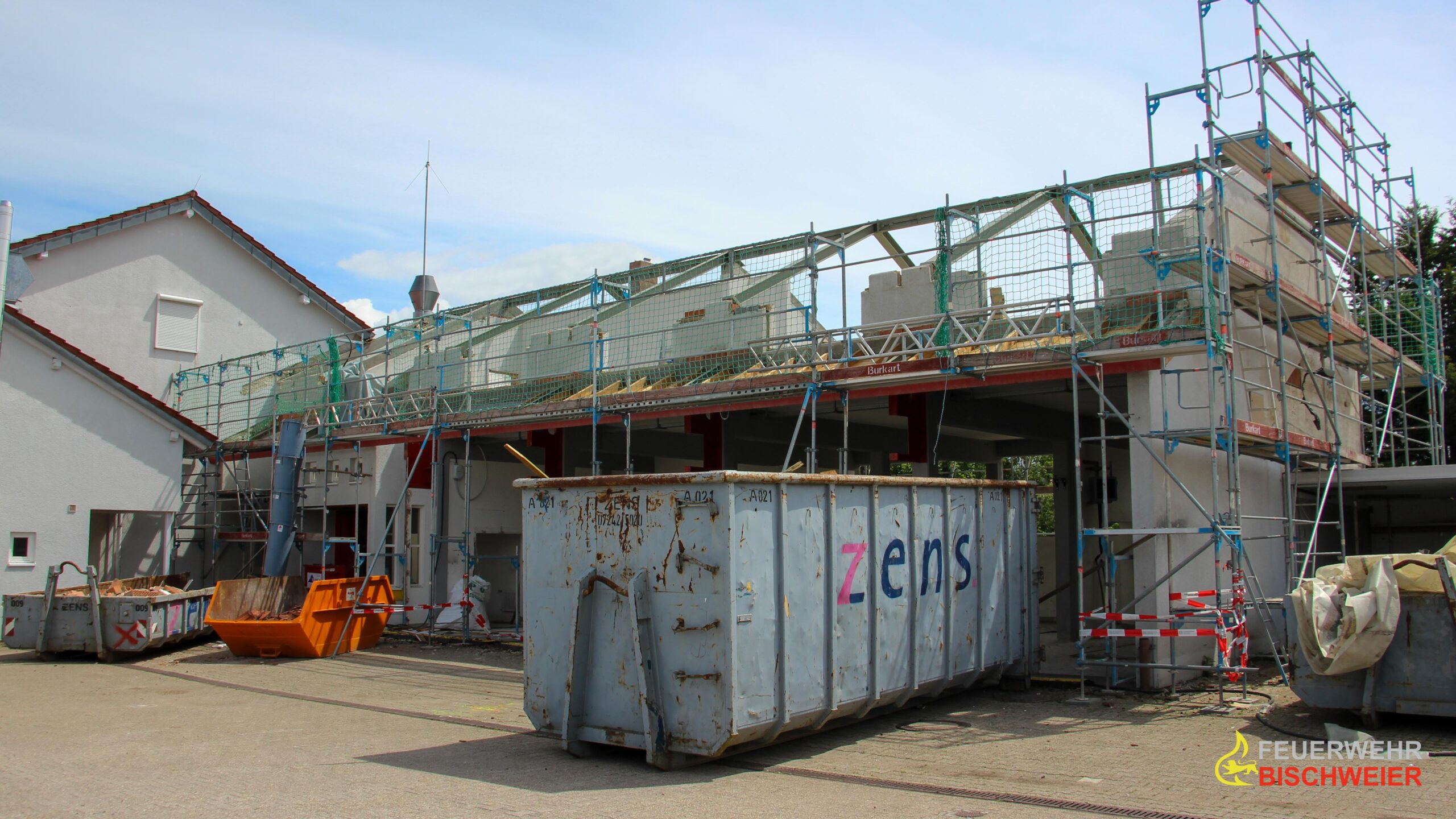

Die Bauarbeiten erfolgen in mehreren Etappen. Ab April 2026 beginnt die eigentliche Sanierung und Erweiterung des Feuerwehrhauses. Während der Bauzeit dient eine beheizte Leichtbauhalle als Ausweichquartier, um die Einsatzbereitschaft der Feuerwehr jederzeit sicherzustellen. Nach rund einem Jahr Bauzeit soll das neue Feuerwehrhaus im April 2027 fertiggestellt und im Mai 2027 feierlich eingeweiht werden.

In diesem Baustellenblog berichten wir regelmäßig über den Fortschritt, wichtige Meilensteine und besondere Einblicke in eines der größten Bauprojekte der Gemeinde.
